Historia y construcción de la Central Hidroeléctrica de Sendje en Guinea Ecuatorial

0
- Advertisement -
Getting your Trinity Audio player ready...

En el año 2011 , DUGLAS ALLIANCE LTD una compañía ucraniana de gestión e ingeniería, ganó el concurso y construye la mayor central hidroeléctrica en , organiza estudios de especialistas africanos en universidades ucranianas, hace planes para el futuro y está lista para ser una guía sobre los intereses de las empresas ucranianas en el continente africano.

Lea sobre las características del trabajo en Guinea Ecuatorial en esta entrevista con el director general de DUGLAS ALLIANCE LTD., el economista Yuriy Potiyko.

¿Cuáles fueron los principales requisitos para este proyecto?

En 2011, ganamos una licitación para la construcción de una planta hidroeléctrica en la República de Guinea Ecuatorial en el río Wele en el área de la aldea Sendje. Además de nosotros, empresas de , Canadá, y participaron en la licitación, pero nuestra propuesta fue la más atractiva para el gobierno de la república.

Guinea Ecuatorial continental está experimentando una gran escasez de electricidad. Hoy en día, la generación proporciona solo el 20-30% de la demanda total. Esto crea serias restricciones para el desarrollo de la producción industrial, minería, producción y procesamiento de productos agrícolas. Al mismo tiempo, el continente tiene ríos de flujo completo, que permiten construir centrales hidroeléctricas y generar hasta 1.500 MW de su propia . Las autoridades guineanas recurrieron reiteradamente a los cuerpos empresariales y diplomáticos de otros países durante la década de 2000 para que realizaran investigaciones en los ríos locales para la construcción de varias centrales hidroeléctricas con una capacidad de diseño de al menos 150 MW.

Central-Hidrolectrica-Sendje1

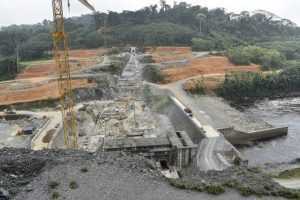

La parte del canal de la presa de la estación hidroeléctrica «Sendje».

Una de las principales condiciones del contrato fue la construcción de una planta hidroeléctrica en el río Vele, que tendría una capacidad de 120-200 MW y podría operar no solo en la temporada de lluvias, sino que también proporcionaría al menos el 50% de la capacidad en la estación seca, además, el equipo hidroeléctrico debe adaptarse para trabajar en climas tropicales. Pudimos garantizar el cumplimiento de estas condiciones, así como organizar la formación de estudiantes guineanos en las principales universidades especializadas en el campo de la construcción industrial y la energía. Por cierto, un proyecto educativo internacional con la participación de universidades ucranianas y estudiantes de Guinea Ecuatorial está trabajando hasta el día de hoy. En enero de 2011 se firmó un contrato.

[irp posts=”14824″ name=”Se reanudan las obras de la Central Hidroelectrica de Sendje”]

– ¿Cuáles son los principales desafíos? DUGLAS ALLIANCE LTD. enfrentado durante la implementación del proyecto Sendje HPP?

El proyecto tuvo que implementarse, lo que se llama «desde cero». Y no en nuestro, sino en el sentido africano de la palabra, cuando falta casi toda la infraestructura básica y hay que implementar una construcción a gran escala en medio de la selva.

También enfrentamos una escasez significativa de datos de entrada, ya que los estudios topográficos, geológicos e hidrológicos en una región determinada, de hecho, nunca se llevaron a cabo. A esto debe agregarse la falta de un mercado local para materiales de construcción, la escasez de mano de obra calificada, la falta de fabricantes y proveedores locales de equipos necesarios y la escasez de equipos especiales de construcción. Además de madera, piedra y arena, todos los demás recursos tuvieron que ser importados. Pero todo esto fue compensado por la fuerte voluntad del Gobierno de que el proyecto debería implementarse y nuestro deseo de realizar esta ambiciosa tarea.

– ¿Cómo comenzó el trabajo y cuál es el porcentaje de preparación de la instalación ahora?

Las encuestas y el desarrollo del proyecto se llevaron a cabo en dos etapas. En la primera etapa, llevamos a cabo todas las encuestas básicas y analizamos varias opciones para el diseño de estructuras. En la segunda etapa, hubo un refinamiento de las características de diseño ajustadas para datos obtenidos previamente, condiciones climáticas, etc.

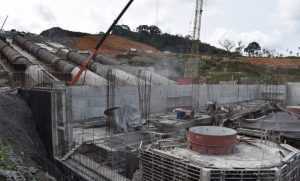

El edificio de la estación hidroeléctrica «Sendje».
El edificio de la estación hidroeléctrica «Sendje».

Además, era necesario crear una poderosa base de producción para dar servicio a la construcción principal, y estos son varios talleres separados, unidades operativas, instalaciones de almacenamiento, laboratorios e instalaciones auxiliares. Para estas necesidades, era necesario preparar un territorio suficientemente grande, para establecer caminos de acceso. Con todas estas tareas, lo manejamos con éxito y a tiempo.

A finales de 2019, la construcción de la instalación de HPP Sendje ya se había completado en más del 70%. Además del trabajo realizado en la presa, presas y otras estructuras principales de la estación hidroeléctrica, casi todo el equipo hidráulico y electromecánico necesario fue entregado a la estación.

Sobre la Central hidroeléctrica de Sendje

La central hidroeléctrica de Sendje es una central hidroeléctrica en el río Wele en l zona continental de Guinea Ecuatorial, que será la mayor entre todas las capacidades de generación del país y garantizará el suministro ininterrumpido de electricidad no solo en toda Guinea Ecuatorial, sino que también brindará una oportunidad para exportar electricidad a países vecinos. La construcción es realizada por DUGLAS ALLIANCE LTD. comisionado por el Gobierno de la República de Guinea Ecuatorial. Los principales proveedores de equipos de elevación hidráulicos, electromecánicos fueron la empresa francesa Alstom (en adelante, la empresa estadounidense GE (General Electric)), también las fábricas ucranianas como: «Master Profi», «Dnipropress» y «Kharkiv planta de elevación- y equipo de transporte «. El proyecto comenzó en 2012, cuando la primera piedra se colocó en los cimientos de la futura central eléctrica. En el otoño de 2015, el río Wele se cerró.

Central-Hidrolectrica-Sendje3

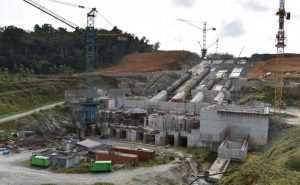

Vista general del edificio de la estación hidroeléctrica «Sendje» con conductos de agua a presión.

En 2016, la construcción de la instalación se suspendió debido a la falta de fondos del Gobierno de la República de Guinea Ecuatorial y la reanudación del trabajo se produjo hasta julio de 2018.

Desde la reanudación de la construcción de Sendje HPP, DUGLAS ALLIANCE LTD. llevó a cabo la instalación de más de 1.100 toneladas de equipos hidráulicos y mecánicos, comenzó la construcción de la parte del canal de la presa de concreto y la instalación de una cortina de cemento, así como las operaciones de perforación y voladura en el canal de salida del edificio de HPP. Se colocaron alrededor de 55.0 mil m3 de concreto en todas las estructuras principales de la estación hidroeléctrica.
